9月24日,中广核广东阳江帆石200万千瓦海上风电项目实现全容量投运,成为国内首个规模化应用18兆瓦超大型海上风机的新能源项目,同步建成国内首个海上风电场500千伏中间无功补偿站。

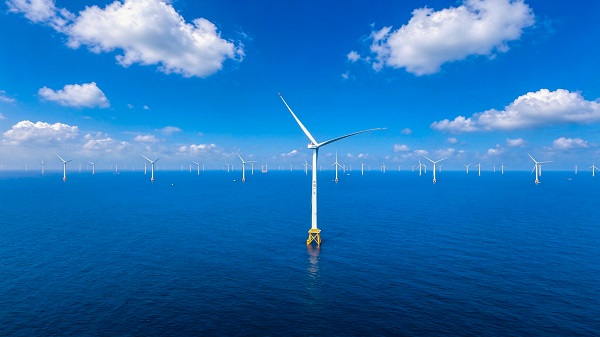

中广核广东阳江帆石200万千瓦海上风电项目。
帆石海上风电项目位于广东省阳江市阳东区南鹏岛南面海域,由帆石一、帆石二两个百万千瓦级子项目组成,项目场址最远端距陆岸81公里,最大水深53米。项目共布置131台风机,其中33台为18兆瓦超大型海上风机,为目前国内批量落地单机容量最大的海上风机机型。
此次批量投运的18兆瓦超大型海上风机,叶轮直径达292米,整机扫风面积约6.6万平方米,相当于9个标准足球场大小。满负荷运转状态下,叶轮每旋转一圈可发电约43度,能满足一户普通家庭连续9天的日常用电需求,单台机组年发电量可达5600万千瓦时。该型风机批量应用,有效减少机位布置数量,节约海底电缆铺设、海上基础施工及海域占用成本,持续推动海上风电度电成本下降。
深水环境下的超大型构件海上吊装,是海上风电施工领域公认的行业难题。帆石一海上升压站重达6168吨,18兆瓦风机整机吊装总重量超1500吨,属于大体积、大重量海上构件,受风影响显著,对海上船舶作业、构件姿态控制、就位对接精度等提出极高要求。
针对超长距离海上重载运输、风浪条件下构件稳控、毫米级精准对位等系列现场难题,项目团队抢抓有限海上作业窗口期,成功完成帆石项目大型构件的海上运输与吊装作业,形成了可推广的深水条件下超大型装备成套施工方案。

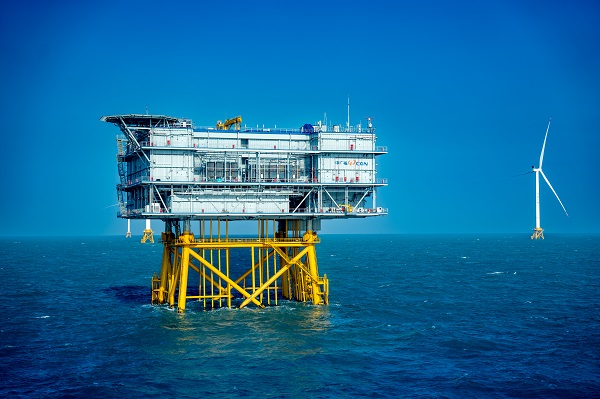

500千伏中间无功补偿站。
作为广东省重点工程和粤西千万千瓦级海上风电基地的关键组成部分,该项目建成国内首个海上风电场500千伏中间无功补偿站,开创大容量风电长距离平稳并网新模式,破解了海上风电场离岸远、输送距离长、电压损耗大等制约百万千瓦级海上风电平稳并网的行业难题。
全容量投运后,帆石海上风电项目每年可向电网输送清洁电能超66亿千瓦时,等效节约标煤消耗约192万吨、减排二氧化碳约510万吨,相当于新增造林面积约1.4万公顷,持续优化粤港澳大湾区能源结构,助力广东构建清洁低碳、安全高效的新型电力系统。项目投运后,阳江市海上风电装机容量突破800万千瓦,成为全国海上风电装机容量最大的地级市。
