葛洲坝集团吊装我国首台全国产化70万千瓦机组转子

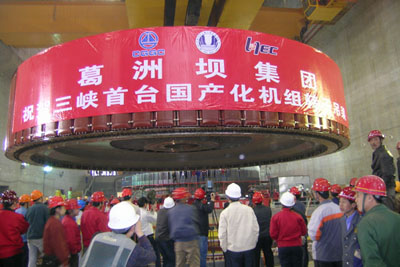

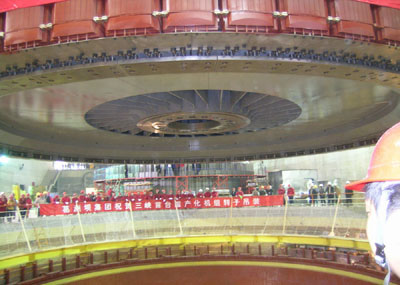

  4月3日下午5点20分,中国葛洲坝集团旗下的机电建设公司成功将三峡右岸电站26号机转子吊入机坑,此举标志着由我国自主研发的首台70万千瓦机组即将进入总装的关键阶段。

  三峡右岸电站26号机组由哈尔滨电机股份有限公司制造,是我国在引进消化国外关键技术的基础上,自主研制的首台70万千瓦巨型水轮发电机组。机组转子直径18.74米,高3.406米,重1971吨,由转子中心体、支架、磁轭叠片,磁极等部分组成。

  葛洲坝集团机电建设有限公司自去年7月14日开始26号机转子的现场组装,吊装前经过了转子中心体与支架组装焊接、磁轭叠片堆积、磁极挂装及一系列试验,其中,转子焊接仅由8名焊工43天就完成了任务,打破了该公司在三峡左岸电站同类转子焊接中创造的最高记录,各项技术指标均达优良标准,初步表明我国自主研发、制造、安装世界级水轮发电机组的技术水平有了质的飞跃。预计首台全国产机组将于今年8月投产发电。

  据了解,三峡右岸电站将装机12台单机容量70万千瓦的国产化水轮发电机组,葛洲坝集团机电建设有限公司将承担其中8台机组的安装任务。

  葛洲坝机电建设有限公司是中国葛洲坝集团公司的核心企业,是以水电站机电设备安装、金属结构制造安装、水电设备检修为主业的大型专业化公司,具有水利水电机电设备安装工程、防腐保温工程、起重设备安装工程、水工金属结构制作与安装工程、消防工程施工等五个专业承包一级资质。在举世闻名的三峡工程左岸电站安装中,该公司安装的4台70万千瓦机组累计提前工期528天投产发电,创造了在同一电站年装机投产210万千瓦和单台70万千瓦机组安装工期290天两项新的世界记录。
