溪洛渡电站首台机组交付运行

文章来源:中国长江三峡集团公司  发布时间:2013-07-16

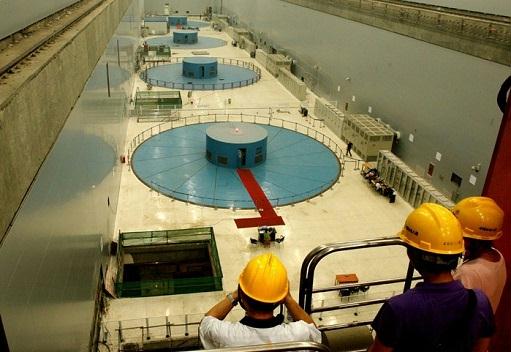

  7月15日零时,世界第三大水电站金沙江溪洛渡水电站首台机组右岸13号机组顺利结束72小时试运行,交由长江电力溪洛渡电厂运行管理。

  据悉,自6月19日开始尾水洞充水以来,13号机组进入有水调试阶段。期间,在溪洛渡工程建设部、机电工程局、参建各方和长江电力等单位的共同努力下,13号机组的发电机组、主变设备及右岸GIS等相关设备顺利完成了系列试验,并于7月12日零时进入72小时试运行。在顺利完成72小时试运行后,经工作人员确认机组工况良好,机组试运行指挥部决定13号机组不停机检修,直接交付运行。此举标志着溪洛渡电站首台机组顺利完成建设向运行管理的无缝交接。

  当日上午9时,13号机组运行交接仪式在右岸电站机组试运行指挥部举行。中国三峡集团机电专业总工程师程永权、机电工程局局长张成平、长江电力副总经理陈国庆等听取了参建各方对机组试运行监测情况的介绍,对机组运行状况表示肯定。随后,水电八局、中国三峡集团机电工程局、溪洛渡电厂和三峡发展四方负责人在交接文件上签字,水电八局将机组运行钥匙移交给溪洛渡电厂。

  目前,13号机组运行稳定,机组振动、摆度、各部位温度等各主要指标均满足设计要求。中国三峡集团机电工程局和溪洛渡电厂就后续管理、尾工处理等工作做了全面的部署安排,确保机组的安全稳定运行。

  金沙江溪洛渡水电站位于四川省雷波县和云南省永善县接壤的金沙江峡谷段,是一座以发电为主,兼有拦沙、防洪和改善下游航运等综合效益的大型水电站。溪洛渡水电站工程于2003年底开始筹建,2005年底正式开工,2007年实现截流,电站在左、右两岸各布置一座地下厂房,各安装9台单机容量77万千瓦的巨型水轮发电机组,电站总装机1386万千瓦,仅次于三峡电站和伊泰普电站。根据工程计划安排,溪洛渡电站工程在2013年实现首批机组发电,2015年工程完工。
