首页  >  新闻发布  >  央企联播 > 正文
三峡集团溪洛渡大坝全线浇筑到顶

文章来源:中国长江三峡集团公司  发布时间:2014-03-07

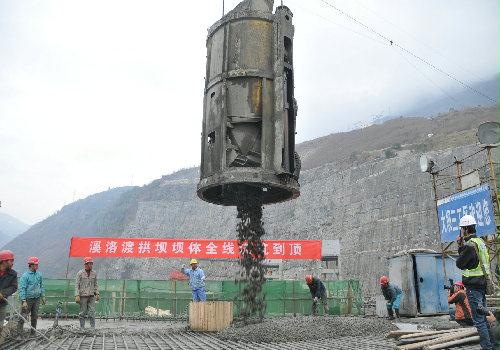

  3月6日,随着最后一仓混凝土浇筑入仓,溪洛渡电站大坝全线浇筑到顶,达到设计高程610米。来自三峡集团、施工方中国水电八局、监理方和设计方的数十名建设者见证了这一历史性的工程节点。

  溪洛渡水电站挡水大坝为混凝土抛物线双曲拱坝,由31个坝段组成,建基面最低高程324.5米,坝顶高程610米,最大坝高285.5米,为300米级特高拱坝,其高度排名居世界第三,具有坝高、库大、坝身泄洪量大的特点。

  溪洛渡大坝混凝土浇筑自2009年3月27日开始,截至目前历时近5年。在近两千个日日夜夜里,参建各方不断攻坚克难,创造了许多骄人的成绩:连续两年混凝土浇筑量达200万立方米,单月最高浇筑混凝土达20万立方米,深孔大型钢衬安装的混凝土基面施工创造了26天间歇期控制的国内纪录,浇筑的670万立方米混凝土尚未发现温度裂缝,大坝质量和速度均达国内一流水平。

  溪洛渡大坝施工管理创建了大坝信息管理系统,亦称为“数字大坝”,此举开创了我国300米级高拱坝建设管理数字化先河,可供同类工程建设管理借鉴。“数字大坝”实现了对溪洛渡大坝基础处理、混凝土施工与温控过程的有效监控与管理,有助于科学管控大坝施工,提高工程质量,并为大坝运行提供大量基础数据,在此基础上,溪洛渡工程建设部积极推动了“数字大坝”向“智能大坝”发展。

  溪洛渡坝体浇筑的最后一仓位于厂房十二坝段,高程为608~609.7米,浇筑层厚度为1.7米,仓面最大面积达163平方米,混凝土方量约为288.560立方米,浇筑温度为12℃。

  目前,溪洛渡大坝已经担负起挡水任务,参建各方表示,将继续按照三峡标准,严格把关,做好坝顶装修等后续工作。

  溪洛渡电站位于四川省雷波县和云南省永善县交界处的金沙江干流上,装机规模目前为国内第二、世界第三,是国家重点工程和“西电东送”骨干电源点,电站设计装有18台77万千瓦巨型机组,2013年已投产12台机组,余下6台机组将于今年按计划投产。

扫一扫在手机打开当前页

打印



关闭窗口
